Диаграмма Ганта: что это такое, из чего состоит и как создать

17 июля 2026

Диаграмма Ганта: что это такое, из чего состоит и как создать

Диаграмма Ганта — визуальный инструмент планирования проектов с двумя осями: по вертикали — список задач, по горизонтали — временная шкала. Каждая задача отображается горизонтальной полосой: длина полосы равна продолжительности задачи, положение соответствует реальному периоду выполнения. Инструмент создан в 1910–1915 годах американским инженером Генри Лоуренсом Гантом и применяется от небольших команд до крупных корпораций.

Диаграмма Ганта с задачами, временной шкалой, зависимостями и вехами

Диаграмма Ганта одновременно показывает список задач, даты начала и окончания, зависимости между задачами, прогресс выполнения, критический путь, вехи и загрузку исполнителей.

Что такое диаграмма Ганта — определение и устройство

Диаграмма Ганта (Gantt chart, ленточная диаграмма, календарный график) — горизонтальная столбчатая диаграмма с двумя осями. Вертикальная ось содержит список задач или иерархическую структуру работ (WBS, Work Breakdown Structure — декомпозиция проекта по уровням). Горизонтальная ось — временная шкала с регулируемым масштабом: часы, дни, недели, месяцы.

Каждая задача отображается полосой: длина — продолжительность задачи, положение — реальный период от даты начала до даты завершения. Сдвинуть полосу вправо означает перенести задачу; растянуть — увеличить её длительность.

В русском языке допустимы оба варианта написания: «Гант» и «Гантт» — оба являются правильной транслитерацией фамилии Henry Laurence Gantt.

Хотите освоить управление проектами системно — от планирования и построения диаграммы Ганта до работы с командой и стейкхолдерами? В ProfiFuture можно пройти программу «Руководитель проектов» за 1,5 месяца с господдержкой — 75% стоимости компенсируется образовательной квотой. Посмотрите каталог программ с господдержкой.

Основные элементы диаграммы Ганта

Схема элементов диаграммы Ганта — семь составляющих с подписями

Диаграмма Ганта включает семь составляющих.

Временная шкала — горизонтальная ось; единица измерения (часы / дни / недели / месяцы) задаётся под масштаб проекта.

Задачи — горизонтальные полосы; корректируются перетаскиванием или через ячейки с датами.

Подзадачи — дочерние работы, привязанные к родительской задаче; формируют иерархию WBS.

Вехи (milestones, контрольные точки) — точки без продолжительности; обозначаются ромбом или вертикальной линией, фиксируют завершение фаз.

Зависимости — стрелки между задачами; основной тип — «финиш → старт» (finish-start, FS): задача B не начинается до завершения задачи A.

Прогресс — процент выполнения внутри полосы; просроченные задачи подсвечиваются красным.

Критический путь — цепочка задач без временного резерва; задержка любой из них переносит финишную дату всего проекта.

История создания диаграммы Ганта: кто придумал первым

Диаграмму Ганта нередко приписывают исключительно одному человеку — Генри Лоуренсу Ганту. На самом деле история длиннее.

1896 год. Польский инженер Кароль Адамецкий, работавший в Российской империи, разработал гармонограмму (harmonogram) — диаграмму, визуализирующую производственные процессы во времени. Инструмент опередил работы Ганта на 14–19 лет, однако публикации Адамецкого вышли на польском и русском языках — западная аудитория их не заметила.

1912 год. Немецкий инженер Герман Шюрх применил схожие диаграммы в строительном проекте. Эта работа также не получила широкого распространения.

1910–1915 годы. Американский инженер-механик и управленческий консультант Генри Лоуренс Гант разработал серию диаграмм для промышленных предприятий и описал их в профессиональных отчётах на английском языке. Доступность публикаций обеспечила инструменту мировое признание — и закрепила имя автора в названии.

Впоследствии диаграмма Ганта стала основой метода критического пути (CPM — Critical Path Method), разработанного в конце 1950-х. С 2012 года инструмент существует исключительно в цифровом формате: бумажные и ручные версии вышли из практики.

Что показывает диаграмма Ганта — 8 ключевых функций

Диаграмма Ганта предоставляет руководителю и команде одновременный доступ к восьми слоям информации:

  1. Список всех задач проекта — полный перечень работ в структурированном виде.
  2. Даты начала и окончания каждой задачи — точные сроки, а не приблизительные оценки.
  3. Продолжительность задачи — длина полосы позволяет мгновенно сравнить трудоёмкость.
  4. Последовательность и зависимости между задачами — стрелки показывают, что блокирует следующий этап.
  5. Прогресс выполнения — процент готовности внутри каждой полосы; отставание видно до срыва дедлайна.
  6. Критический путь — цепочка без временного резерва; задержка любой задачи немедленно сдвигает дату завершения проекта.
  7. Вехи — ключевые контрольные точки фаз без длительности: согласование бюджета, приём макета, запуск продукта.
  8. Загрузку исполнителей — кто занят и когда, есть ли перегруз по периодам.
Функция
Что даёт команде
Список задач Единая картина всего объёма работ
Даты начала / окончания Устранение двусмысленных дедлайнов
Продолжительность Быстрое сравнение трудоёмкости задач
Зависимости Понимание, что нельзя начать раньше срока
Прогресс % Видимость отставания до срыва дедлайна
Критический путь Фокус на задачах без права на задержку
Вехи Контроль ключевых точек без лишней детализации
Загрузка исполнителей Профилактика перегруза и простоев

Где используется диаграмма Ганта — примеры для разных команд

Диаграмма Ганта — базовый инструмент каскадной модели управления проектами (Waterfall, «водопад»): следующий этап не начинается до полного завершения предыдущего. Именно поэтому она органична в строительстве, производстве, IT-разработке с фиксированными требованиями, маркетинговых кампаниях, авиастроении.

Конкретный пример: запуск веб-сайта. Восемь задач выстраиваются в цепочку с чёткими зависимостями между задачами:

  1. Техническое задание → 2. Дизайн → 3. Вёрстка → 4. Backend (серверная часть) → 5. Тестирование → 6. Наполнение контентом → 7. Правки → 8. Запуск.

На диаграмме сразу видно: вёрстку нельзя начать до утверждения дизайна, тестирование не стартует без готового backend. Критический путь проходит через все восемь задач — задержка на любом этапе сдвигает дату запуска.

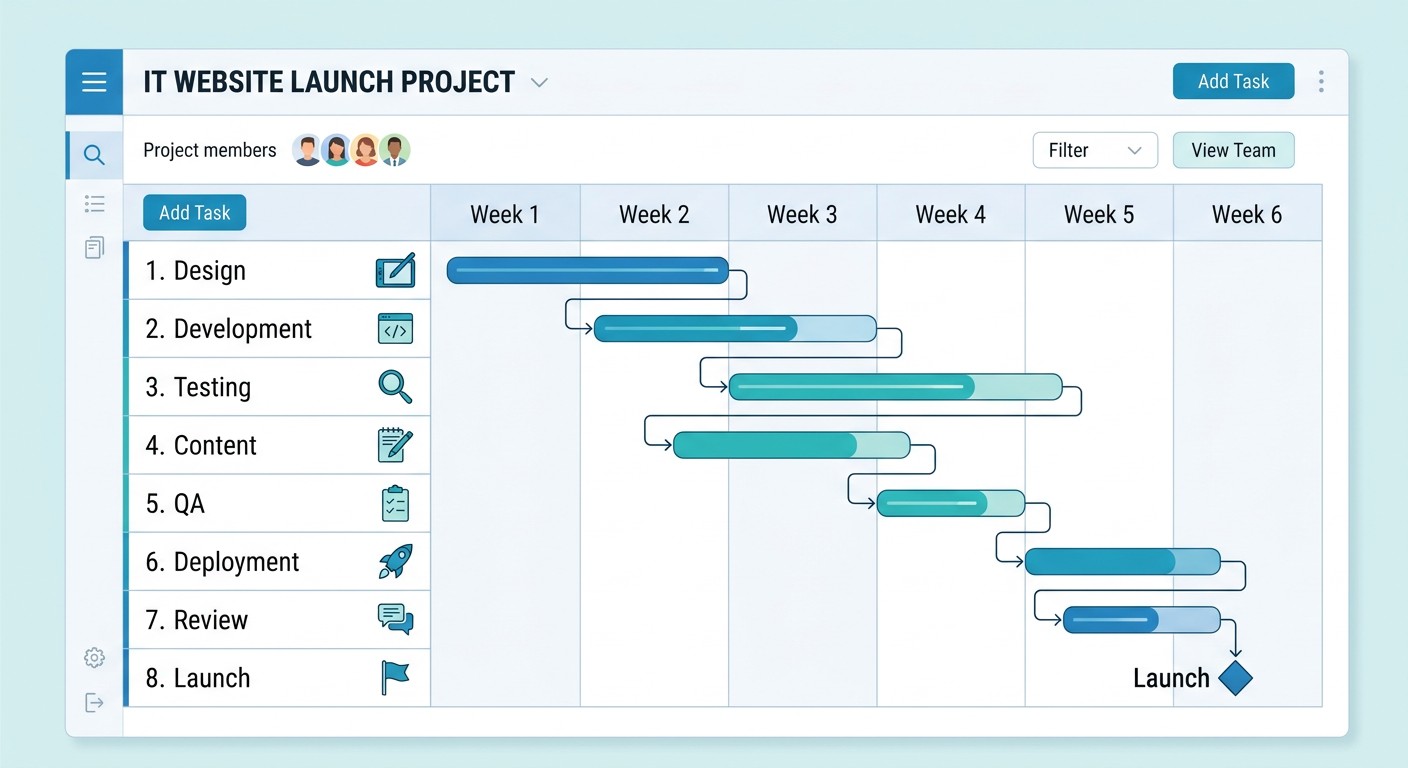

Диаграмма Ганта для IT-проекта по запуску сайта с восемью задачами

По масштабу команды применение меняется:

  • до 10 человек — помогает избежать перегруза и увидеть пересечение задач у одного исполнителя;
  • 10–50 человек — синхронизирует отделы и кросс-функциональные процессы;
  • 50+ человек — даёт верхнеуровневое прогнозирование по многолетним проектам.

В Agile-командах (итеративная методология разработки) диаграмму адаптируют: каждый спринт представляется блоком задач на временной шкале, что позволяет визуализировать несколько итераций вперёд.

Преимущества диаграммы Ганта

  • Максимальная наглядность. Весь проект умещается на одном экране: задачи, сроки, статусы, зависимости.
  • Простота восприятия. Участники понимают диаграмму без специальной подготовки — интуитивно понятная структура.
  • Зависимости на виду. Стрелки между задачами показывают причинно-следственные связи, которые в списке задач невидимы.
  • Отслеживание прогресса. Руководитель видит отставание или опережение до того, как дедлайн сорван.
  • Управление ресурсами. Загрузка исполнителей по периодам позволяет заранее выровнять дисбаланс и перераспределить людей.
  • Автовыявление критического пути. В PM-сервисах (инструментах управления проектами) путь подсвечивается автоматически.
  • Единый источник правды. Команда и стейкхолдеры (заинтересованные стороны) работают с одними актуальными данными.

Недостатки и типичные ошибки при работе с диаграммой Ганта

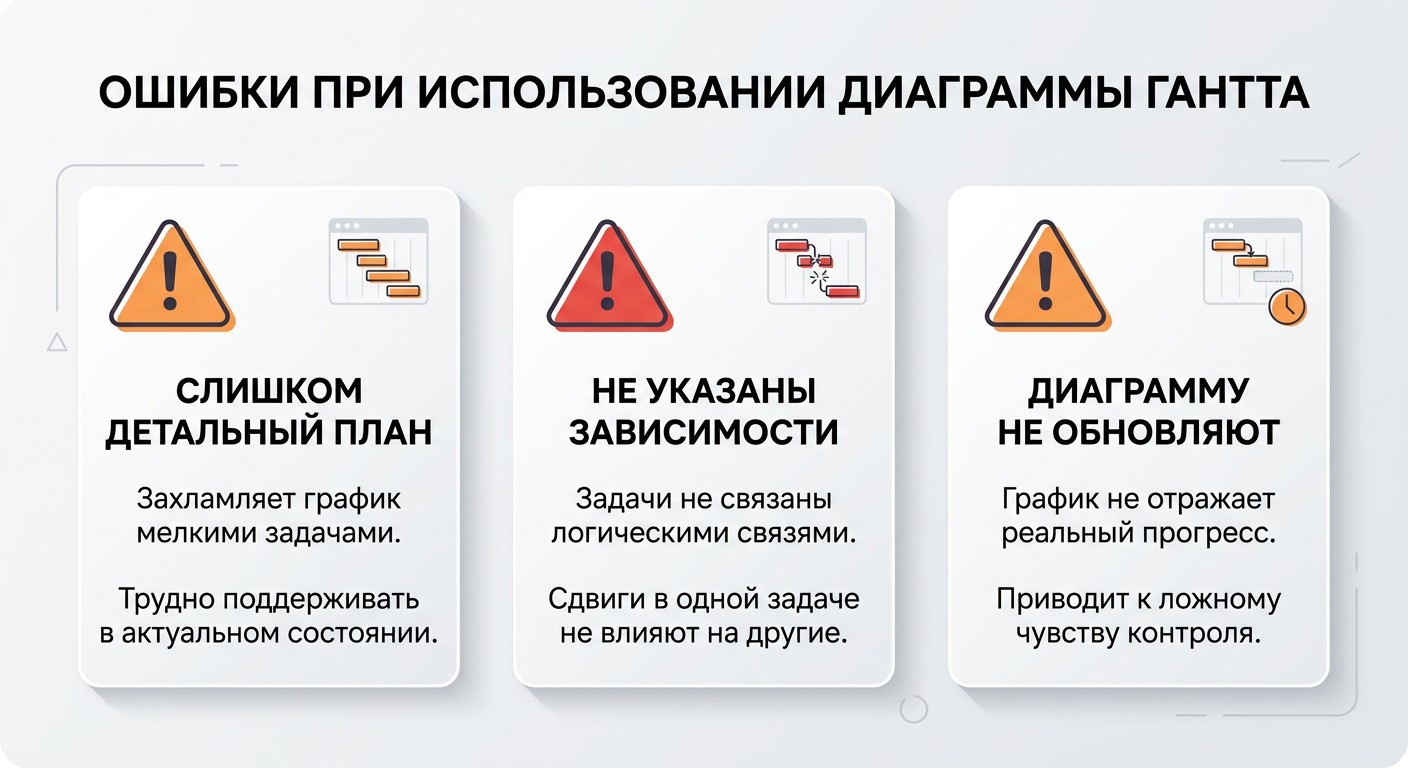

Три частые ошибки при работе с диаграммой Ганта — инфографика

У диаграммы Ганта пять принципиальных ограничений:

  • Трудоёмкость актуализации при ручном ведении: изменение одной задачи в Excel тянет за собой каскадные правки во всей таблице.
  • Нечитаемость при сотнях задач — диаграмма превращается в непригодную для анализа «простыню».
  • Не отображает стоимость, качество и усилия — только время.
  • Зависимость от точности исходных оценок: ошибка в длительности одной задачи делает весь план неверным.
  • Форс-мажоры ломают план мгновенно, а при ручном ведении актуализация всегда запаздывает.

Три ошибки, которые встречаются чаще всего:

  1. Излишняя детализация. Задача продолжительностью менее 2–3 дней засоряет диаграмму. Дробить до часов — избыточно.
  2. Диаграмма не обновляется. Без ежедневной актуализации или автоинструмента план расходится с реальностью за несколько дней.
  3. Оценка «на глаз» без буфера. При оценке длительности задач добавляйте запас +30% на форс-мажоры и недооценку сроков.

Как построить диаграмму Ганта — пошаговый алгоритм

Для построения диаграммы Ганта достаточно трёх элементов: список задач, даты начала и даты завершения. Остальные слои добавляются по мере усложнения проекта.

Шаг 1. Собрать данные. Составить список задач с декомпозицией до нужного уровня (WBS), назначить ответственных, оценить длительность, зафиксировать даты начала, определить зависимости, выделить вехи.

Шаг 2. Определить временную шкалу. Выбрать единицу (дни / недели / месяцы), установить стартовую дату проекта, учесть нерабочие дни и праздники.

Шаг 3. Перенести данные в инструмент. Excel, Google Таблицы или специализированный PM-сервис — выбор зависит от размера команды и требований к автоматизации.

Шаг 4. Сформировать диаграмму. Настроить масштаб, детализацию, цветовую схему. Убедиться, что подписи задач читаются без увеличения.

Шаг 5. Проверить критический путь. В PM-сервисах путь подсвечивается автоматически. В Excel — проследить вручную по цепочке зависимостей от первойзадачи до последней.

Шаг 6. Зафиксировать базовый план (Baseline). Сохранить исходный план как эталон для план-фактного анализа: сравнивать плановые и фактические даты на каждой точке контроля.

Шаг 7. Регулярно актуализировать. Вносить фактические даты выполнения и процент готовности. Оптимальная частота — ежедневно или сразу при изменении статуса задачи.

Как сделать диаграмму Ганта в Excel — пошаговая инструкция

Excel не содержит встроенного типа «Диаграмма Ганта», но позволяет построить её через тип «Линейчатая с наполнением». Подготовьте таблицу данных — шесть столбцов:

  • A — номер задачи;
  • B — название задачи;
  • C — дата начала;
  • D — дата окончания;
  • E — длительность: формула =D2-C2 (продолжительность задачи в днях);
  • F — исполнитель.

Таблица данных в Excel с колонками A–F для построения диаграммы Ганта

Семь шагов построения:

  1. Выделить столбцы B, C и E.
  2. Вставка → Диаграммы → Гистограмма → Линейчатая с наполнением.
  3. ПКМ (правая кнопка мыши) → Выбрать данные → заменить автономера задач на их названия через «Подписи горизонтальной оси».
  4. Формат оси (вертикальная) → включить «Обратный порядок категорий» — первая задача окажется вверху.
  5. Выбрать данные → добавить ряд «Длительность» с диапазоном из столбца E.
  6. Щёлкнуть по первому ряду (ряд дат начала) → Формат ряда → Нет заливки + Нет линий — сделать его невидимым.
  7. Щёлкнуть по горизонтальной оси → Формат оси → Минимум = числовое значение первой даты — убрать пустое пространство слева.

Результат — горизонтальные полосы задач на временной шкале с правильным смещением.

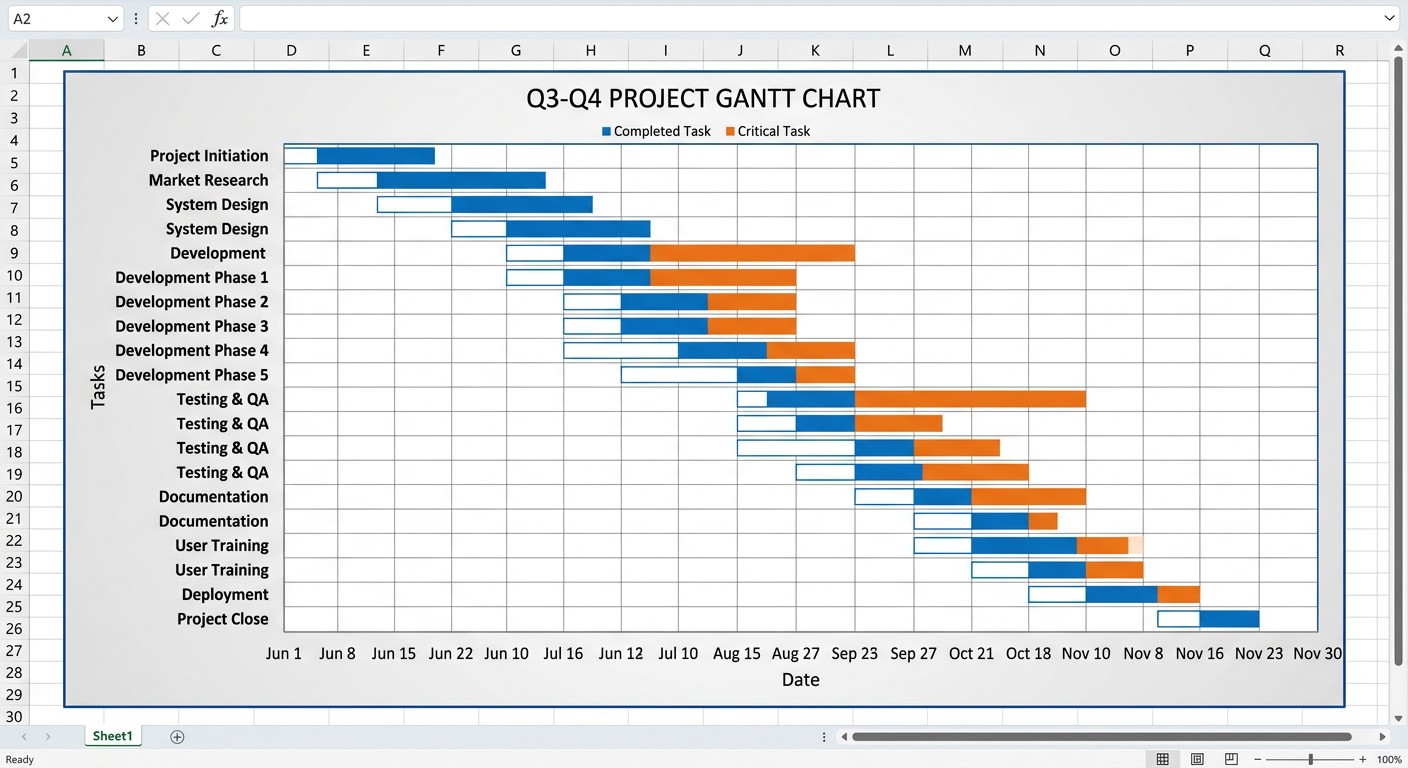

Готовая диаграмма Ганта в Microsoft Excel на основе линейчатой диаграммы

Главный недостаток Microsoft Excel: зависимости между задачами не обновляются автоматически — при сдвиге одной задачи остальные корректируются вручную.

Готовые шаблоны диаграммы Ганта в Excel — где скачать бесплатно

Строить диаграмму с нуля необязательно. Источники готовых шаблонов:

  • Сайт Microsoft — бесплатные шаблоны диаграммы Ганта без регистрации; совместимы с Excel 2016 и новее.
  • Встроенная галерея Excel — в новых версиях программы шаблоны доступны при создании нового файла.
  • Сообщество Microsoft — тысячи пользовательских файлов с разным уровнем детализации.

Принцип использования простой: заменить названия задач и даты — диаграмма пересчитывается автоматически. В Microsoft 365 доступен Copilot (ИИ-помощник): генерирует и адаптирует шаблон по запросу на естественном языке, однако только при активной платной подписке.

Как создать диаграмму Ганта в Google Таблицах

Google Таблицы (Google Sheets) — бесплатная альтернатива Excel с совместным редактированием в реальном времени и доступом без VPN в России.

Алгоритм построения:

  1. Создать таблицу: столбцы «Задача», «Дата начала», «Дата окончания», «Длительность».
  2. Добавить столбец «День от начала» с формулой =ЦЕЛОЕ(C2)−ЦЕЛОЕ($C$2)+1 — смещение в днях относительно старта первой задачи.
  3. Выделить три столбца: «Задача», «День от начала», «Длительность».
  4. Вставка → Диаграмма → выбрать тип «Линейчатая диаграмма с накоплением».
  5. Скрыть первый ряд: цвет заливки → белый — создать горизонтальный отступ слева.
  6. Доработать: добавить заголовок, настроить легенду и цвет полос задач.

[IMAGE: image_7]

Ключевое преимущество перед Excel: при изменении дат в таблице диаграмма обновляется у всех участников команды одновременно — без ручной пересборки.

Готовый шаблон диаграммы Ганта в Google Таблицах

На главной странице Google Таблиц есть галерея шаблонов — в разделе управления проектами доступен шаблон диаграммы Ганта.

Ограничение: шаблоны не автоматизированы. Зависимости между задачами настраиваются вручную через условное форматирование. Если проект требует автоматической корректировки при сдвиге задач — переходите на специализированные PM-сервисы.

Онлайн-сервисы для диаграммы Ганта: обзор инструментов

Главное преимущество PM-сервисов перед Excel и Google Таблицами: при сдвиге одной задачи зависимые задачи автоматически корректируются без ручных правок.

GanttPRO — специализированный сервис исключительно для диаграмм Ганта. Профессиональные шаблоны, детальное ресурсное планирование, базовый план для план-фактного анализа. Платный, без бесплатного тарифа.

Kaiten — российский сервис с бесплатным базовым тарифом. Диаграмма Ганта синхронизирована с канбан-досками (kanban — визуальная доска задач по статусам): изменения в карточке задачи мгновенно отражаются на временной шкале. Включает модуль ресурсного планирования, Baseline для сравнения планового и фактического хода, 12 встроенных отчётов и открытый API (программный интерфейс для интеграций с внешними системами).

Projecto — российский сервис от 288 руб./мес. Автоматическая оптимизация графика при изменении задач, автоподсветка критического пути.

Miro — онлайн-доска для командной работы с шаблоном диаграммы Ганта. Бесплатный тариф, без ограничений по числу участников, доступ без VPN. Подходит для быстрого старта с небольшим числом задач.

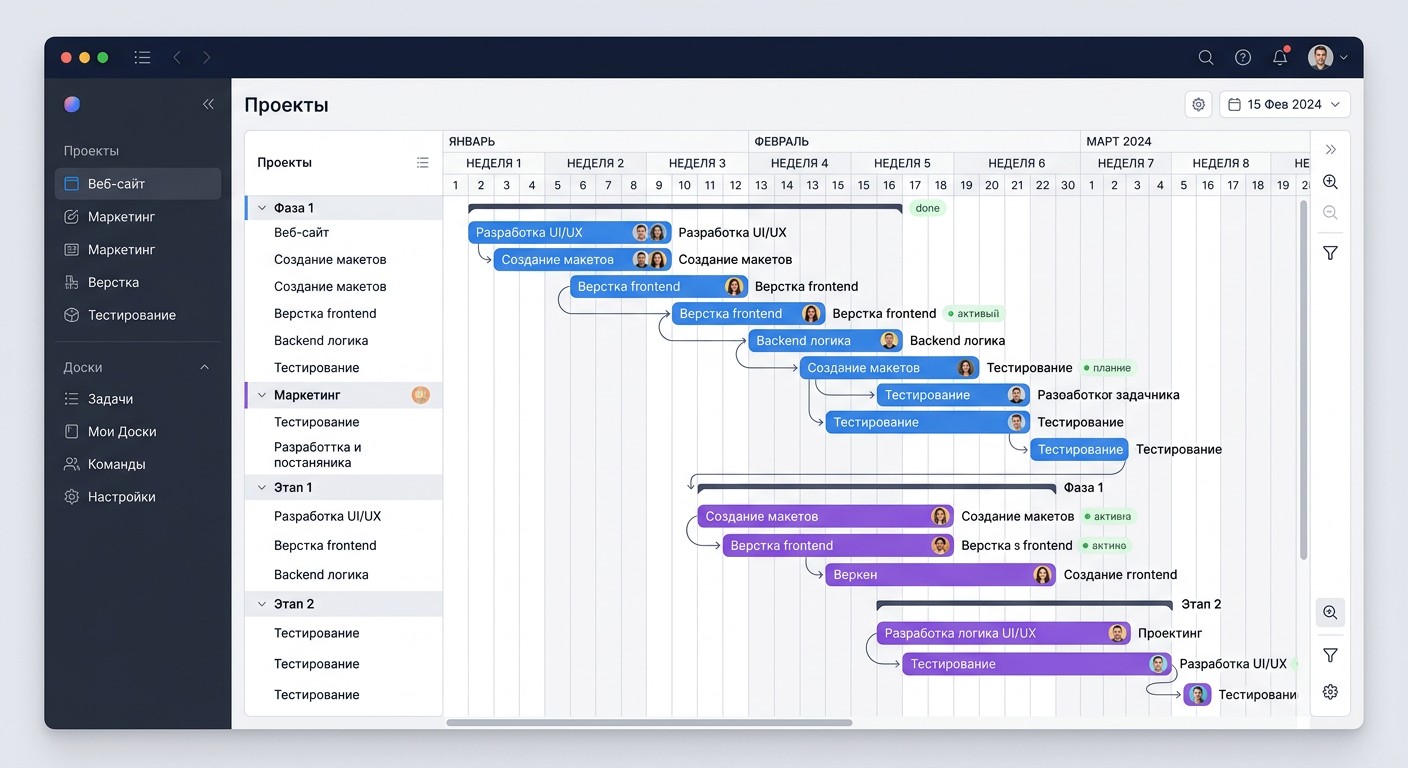

Диаграмма Ганта в интерфейсе трекера Kaiten для управления проектами

Диаграмма Ганта в Microsoft Project

Microsoft Project — профессиональный инструмент управления проектами для крупных и сложных проектов; доступен в десктопной и облачной версиях.

Ключевые возможности:

  • Автоматический расчёт критического пути при любом уровне детализации и шаге планирования.
  • Встроенное ресурсное планирование: назначение ресурсов, контроль доступности, выравнивание загрузки.
  • Сравнение базового и текущего графика — план-фактный анализ на любой контрольной точке.
  • Интеграции с Power BI (инструмент бизнес-аналитики), Microsoft Teams и SharePoint.

Стоимость: подписка Project Plan или разовая лицензия в зависимости от версии.

Бесплатная альтернатива: GanttProject — десктопный инструмент с открытым исходным кодом (open-source) для Windows, Mac и Linux. Совместим с форматами MS Project, поддерживает зависимости задач и сохранение базового плана.

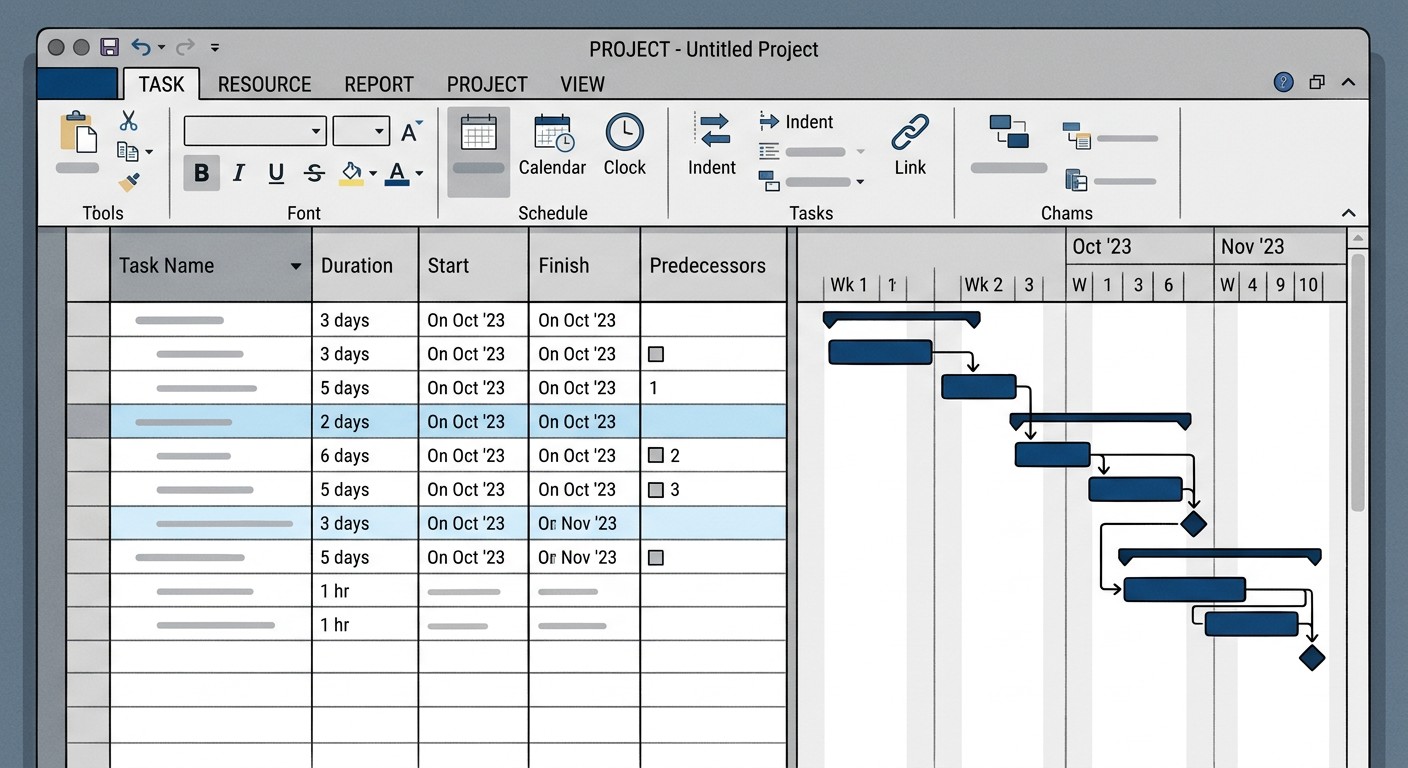

Диаграмма Ганта в Microsoft Project — классический интерфейс десктопной программы

Диаграмма Ганта в Битрикс24

Bitrix24 — корпоративный портал, широко распространённый в российском B2B-сегменте. Встроенная диаграмма Ганта находится в разделе «Проекты».

Плюс использования: задачи, CRM (управление взаимоотношениями с клиентами), документы и диаграмма Ганта доступны в едином пространстве — переключаться между сервисами не нужно.

Ограничение: встроенный Гант в Bitrix24 менее гибкий по сравнению со специализированными PM-сервисами: меньше возможностей по ресурсному планированию и настройке отчётов.

Рекомендация: если команда уже работает в экосистеме Bitrix24, встроенный Гант — разумный выбор без дополнительных затрат. Для сложных многолетних проектов с детальным ресурсным планированием стоит рассмотреть Kaiten или Microsoft Project.

Какой инструмент для диаграммы Ганта выбрать — сравнение

Выбор определяют четыре параметра: размер команды, бюджет, применяемая методология (каскадная модель или Agile) и потребность в автоматизации зависимостей.

Инструмент
Цена
Для кого
Автозависимости
Без VPN в РФ
Microsoft Excel В составе Office Любой, офлайн Нет Да
Google Таблицы Бесплатно Любой, онлайн Нет Да
GanttProject Бесплатно Малые команды Нет Да
Miro Есть бесплатный тариф Quick-start, визуалы Нет Да
Kaiten Есть бесплатный тариф Команды 5–50 чел Да Да
Projecto От 288 ₽/мес Команды 5–50 чел Да Да
GanttPRO Платный Профессионалы PM Да Да
Bitrix24 Есть бесплатный тариф B2B, корпорации Частично Да
Microsoft Project Подписка / лицензия Крупные корп. проекты Да Да

Сценарии выбора:

  • Фрилансер или проект до 10 задач → Google Таблицы или Miro: ноль затрат, быстрый старт.
  • Офлайн, корпоративный стандарт Microsoft → Excel с шаблоном.
  • Команда 5–50 человек, российский рынок → Kaiten или Projecto: автозависимости, Baseline, поддержка Agile-гибридности.
  • Уже в экосистеме Bitrix24 → встроенный Гант без дополнительных подписок.
  • Крупный корпоративный проект, многолетний → Microsoft Project.

Диаграмма Ганта работает как единый источник правды только при регулярном обновлении — неактуальный план быстро теряет ценность вне зависимости от выбранного инструмента.

Часто задаваемые вопросы

Что такое диаграмма Ганта простыми словами?

Диаграмма Ганта — визуальный план проекта: задачи по вертикали, время по горизонтали. Каждая задача — горизонтальная полоса, длина которой равна продолжительности, положение соответствует реальным датам. Позволяет видеть весь проект сразу: зависимости, прогресс, критический путь, нагрузку команды. Второе название — ленточная диаграмма или календарный график.

Кто изобрёл диаграмму Ганта и когда?

Первый прообраз создал польский инженер Кароль Адамецкий в 1896 году — гармонограмму. Публикации остались незамеченными на Западе. В 1910–1915 годах американский инженер-консультант Генри Лоуренс Гант популяризировал инструмент через промышленные отчёты — его имя закрепилось в названии.

Можно ли сделать диаграмму Ганта бесплатно?

Да. Google Таблицы (совместное редактирование, без VPN), Miro (шаблон Ганта, без ограничений по числу участников), GanttProject (десктопный open-source для Windows, Mac и Linux), базовый тариф Kaiten — все доступны без оплаты. Для 5–10 задач Google Таблицы или Miro — оптимальный старт без платных подписок.

Чем диаграмма Ганта отличается от обычного списка задач?

Список показывает «что делать». Диаграмма Ганта добавляет «когда» и «как долго»: временная шкала, зависимости между задачами, критический путь, прогресс выполнения. Это превращает набор поручений в управляемый план — руководитель видит весь проект с прогнозом завершения, а не разрозненные задачи.

Какие главные преимущества диаграммы Ганта?

Максимальная наглядность (весь проект на одном экране), простота восприятия без специальной подготовки, отображение зависимостей и критического пути, отслеживание прогресса в реальном времени, управление нагрузкой исполнителей. В PM-сервисах при сдвиге одной задачи весь последующий график корректируется автоматически.

В чём ограничения диаграммы Ганта?

Три ключевых: высокая трудоёмкость при ручном обновлении в Excel, нечитаемость при сотнях задач, невозможность отобразить стоимость и качество работ. Плюс полная зависимость от точности исходных оценок: ошибка в длительности одной задачи делает весь план неверным.

Как диаграмма Ганта работает в Agile-командах?

Диаграмма Ганта создавалась для каскадной (Waterfall) модели, где задачи строго последовательны. В Agile её адаптируют: каждый спринт — блок задач на временной шкале. Kaiten реализует гибридный формат: канбан-доска и диаграмма Ганта синхронизированы автоматически — изменения на доске сразу отражаются на временной шкале.

Что такое критический путь в диаграмме Ганта?

Критический путь — цепочка задач, от которой напрямую зависит дата завершения проекта. Эти задачи не имеют временного резерва: задержка любой из них на один день переносит финиш всего проекта на тот же срок. В Projecto и MS Project критический путь подсвечивается автоматически; в Excel — выявляется вручную по цепочке зависимостей.

Чем диаграмма Ганта отличается от канбан-доски?

Канбан показывает статусы задач (к выполнению / в работе / готово) без временной привязки. Диаграмма Ганта показывает задачи во времени: когда стартовать, сколько займёт, как они связаны между собой. Канбан — для оперативного управления потоком; диаграмма Ганта — для долгосрочного планирования с дедлайнами и распределением ресурсов.

Как часто обновлять диаграмму Ганта?

Оптимально — ежедневно или сразу при изменении статуса задачи. В PM-сервисах (Kaiten, Projecto) сдвиг сроков в карточке автоматически обновляет диаграмму. В Excel и Google Таблицах — вручную. Диаграмма без актуализации быстро расходится с реальностью: команда работает по устаревшему плану и срывает дедлайны.

Пора сменить профессию? Начните с понятного плана

Подберите программу под ваш опыт, цели и желаемый формат занятости

  • Востребованные навыки без лишней теории.
  • Поддержку экспертов на каждом этапе
  • Помощь с выходом на рынок труда
Подобрать обучение

Превратите интерес к теме в новую профессию

Оставьте заявку — поможем выбрать программу и расскажем об условиях обучения

Оставить заявку
icon
