Медиаблог /

Что такое канбан: метод управления задачами и рабочим потоком

13 июля 2026

Что такое канбан: метод управления задачами и рабочим потоком

Канбан (яп. 看板 — «видимый знак») — методология управления рабочими процессами через визуализацию задач, ограничение незавершённой работы и непрерывный поток. Работает как очередь в кафе: бариста берётся за следующий заказ только при свободном месте — и никак иначе. В системе канбан новая задача начинается лишь тогда, когда есть реальная возможность её выполнить. Главный инструмент — канбан-доска: карточки движутся по колонкам слева направо до статуса «Готово».

Внедрение канбан-метода на производстве в аэрокосмической отрасли

История канбан: от производственных карточек к гибкой методологии

Производство Toyota в 1940-х годах — истоки канбан-системы

Иероглиф 看板 складывается из двух знаков: 看 («смотреть») и 板 («доска», «знак») — буквально «видимая сигнальная доска». В конце 1940-х Тайити Оно разработал канбан как часть Toyota Production System (TPS): физические карточки регулировали движение деталей на конвейере, и новая партия запускалась только при реальной потребности. Из этой производственной логики выросло бережливое производство (Lean Manufacturing). В 2000-х методологию адаптировал для IT Дэвид Дж. Андерсон, и канбан-система вышла за пределы заводских цехов в офисы, редакции и команды разработки.

Хотите освоить современные методологии управления проектами и применять их на практике? В ProfiFuture можно пройти обучение за 1–2 месяца с господдержкой — 75% стоимости компенсируется образовательной квотой. Смотрите программу «Руководитель проектов» и другие направления в каталоге программ с господдержкой.

От карточек Toyota к командной разработке

На заводах Toyota физические карточки содержали код детали, размер партии и маршрут по цехам. Рабочий брал следующую партию только после получения сигнала — прообраз вытягивания задач (pull-подхода). Когда канбан перешёл в сферу услуг, карточки превратились в задачи, а производственные этапы — в колонки рабочего процесса. Сегодня метод применяется в IT-разработке, маркетинге, службе поддержки, продажах и производстве контента — везде, где есть непрерывный поток задач с меняющимися приоритетами.

Принципы канбан-метода: четыре основы системы

Четыре принципа канбан-метода в виде иконок с подписями

Дэвид Дж. Андерсон в книге «Kanban» (2010) сформулировал четыре базовых принципа:

  1. Визуализация рабочего процесса — вся работа команды видна на одной доске, скрытых задач нет.
  2. Ограничение незавершённой работы — в каждой колонке одновременно находится строго ограниченное число карточек (WIP-лимит).
  3. Управление потоком задач — равномерное движение без авральных перегрузок.
  4. Непрерывное улучшение (кайдзен) — процессы дорабатываются постоянно, небольшими шагами.

Принципы работают в связке: без визуализации невозможно выявить бутылочное горлышко, без WIP-лимитов — устранить перегрузку. Убери один принцип — система перестаёт быть канбаном.

Pull-подход и WIP-лимиты: управление задачами без перегрузки

В push-системе задачи назначаются сверху вне зависимости от загрузки исполнителя. Результат предсказуем: режим аврала и накопление незавершённых задач. Pull-подход (вытягивающая система) переворачивает логику: исполнитель сам берёт карточку из бэклога, когда завершил предыдущую и в целевой колонке есть свободное место согласно WIP-лимиту.

WIP-лимит — максимальное число карточек в колонке одновременно. Исследование на основе 8 000+ задач в пяти командах подтвердило: чем меньше параллельных задач, тем быстрее закрывается каждая. Слишком жёсткие лимиты ведут к простоям — исполнители ждут, пока освободится место. Слишком мягкие — к перегрузке и потере фокуса. Оптимальное число подбирается под реальную пропускную способность конкретной команды.

Кайдзен: философия непрерывного улучшения

Кайдзен (яп. 改善 — «изменение к лучшему») — небольшие, регулярные, точечные улучшения вместо революционных перестроек. В практике канбан это еженедельные обсуждения с командой, где анализируются метрики и выявляются узкие места. Главный антипаттерн: внедрить всё сразу — команда перестаёт работать с доской уже через неделю. На практике кайдзен означает добавить одну колонку, изменить один WIP-лимит, прояснить один критерий готовности. Именно этот принцип лежит в основе регулярных ретроспектив команды.

Канбан-доска: главный инструмент визуализации потока

Структура канбан-доски с обозначенными Commit Point и Delivery Point

Канбан-доска — визуальное представление рабочего процесса команды в реальном времени. Базовая структура: Backlog → В работе → На проверке → Готово. Карточки с задачами движутся слева направо. Доска бывает физической (маркерная в офисе) и цифровой (таск-трекер). Цифровой формат добавляет автоматический расчёт метрик и оповещения при превышении WIP-лимитов — это главное преимущество перед стикерами на стене.

Колонки, дорожки и ключевые точки потока

Колонки отражают реальные этапы процесса, а не желаемые. Два момента в жизни карточки задают ключевые метрики канбан-системы:

  • Commit Point — карточка переходит из Backlog в активную работу. Здесь начинается Cycle Time.
  • Delivery Point — задача завершена по критериям готовности. Здесь Cycle Time заканчивается.

Если задачи скапливаются в одной колонке — сигнал: этап нужно разбить на два. Если не двигаются через какую-то колонку — она, возможно, лишняя. Дорожки (swimlanes) — горизонтальные полосы для разных типов задач или подкоманд — необязательный, но удобный элемент при нескольких параллельных потоках на одной доске.

Правила работы с канбан-карточкой

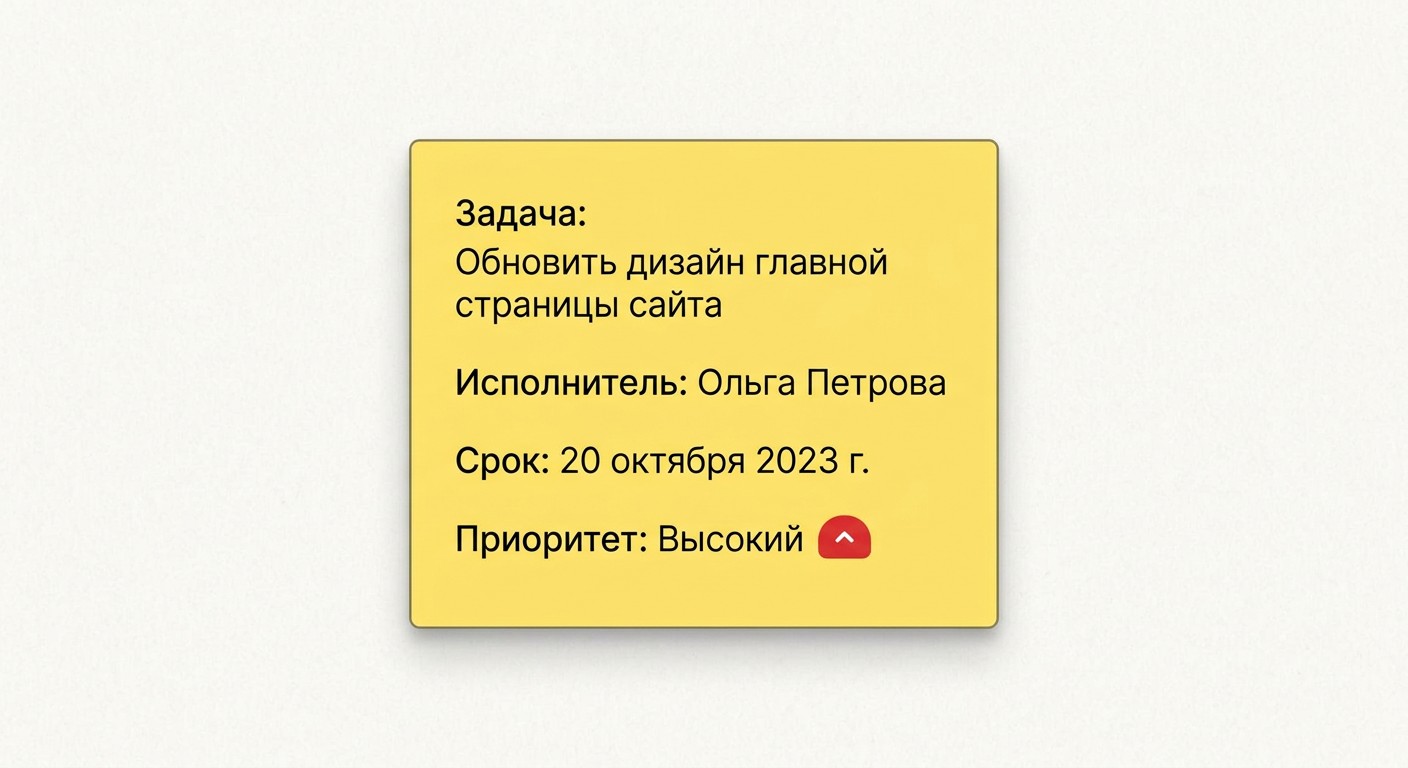

Карточка — единица работы. Стандартный минимум: описание задачи, исполнитель, срок, приоритет. Принцип «одна карточка — одна задача» критичен: задачи с несколькими подпроцессами зависают между этапами и искажают метрики. Один ответственный контролирует движение карточки, даже если над задачей работают несколько человек. Критерии перехода на следующий этап должны быть явными и понятными команде. Задачи примерно одного «размера» помогают оценить реальный темп — без этого невозможно прогнозировать сроки.

Пример заполненной канбан-карточки с задачей исполнителем и сроком

Метрики Kanban: как измерять эффективность рабочего потока

Без метрик канбан-доска превращается в красивый стикер без управленческой ценности. Три ключевые метрики — Lead Time, Cycle Time и Throughput (пропускная способность) — отвечают на разные вопросы: сколько ждал клиент, сколько работала команда, сколько задач закрыли за период. WIP в моменте показывает текущую загрузку. Вместе эти показатели дают полную картину потока и позволяют прогнозировать сроки без угадывания.

Lead Time и Cycle Time: полный путь против активной работы

Lead Time — полное время от появления задачи в Backlog до Delivery Point, включая ожидание в очереди. Cycle Time — только активная работа: от Commit Point до Delivery Point.

Пример: задача появилась в Backlog 1 марта, команда взяла её в работу 10-го, завершила 15-го. Lead Time = 14 дней, Cycle Time = 5 дней.

Метафора кофе: бариста варит напиток 3 минуты (Cycle Time), но в очереди стоишь 30 минут (Lead Time). Улучшить Lead Time без изменения Cycle Time — значит уменьшить очередь, а не ускорить бариста.

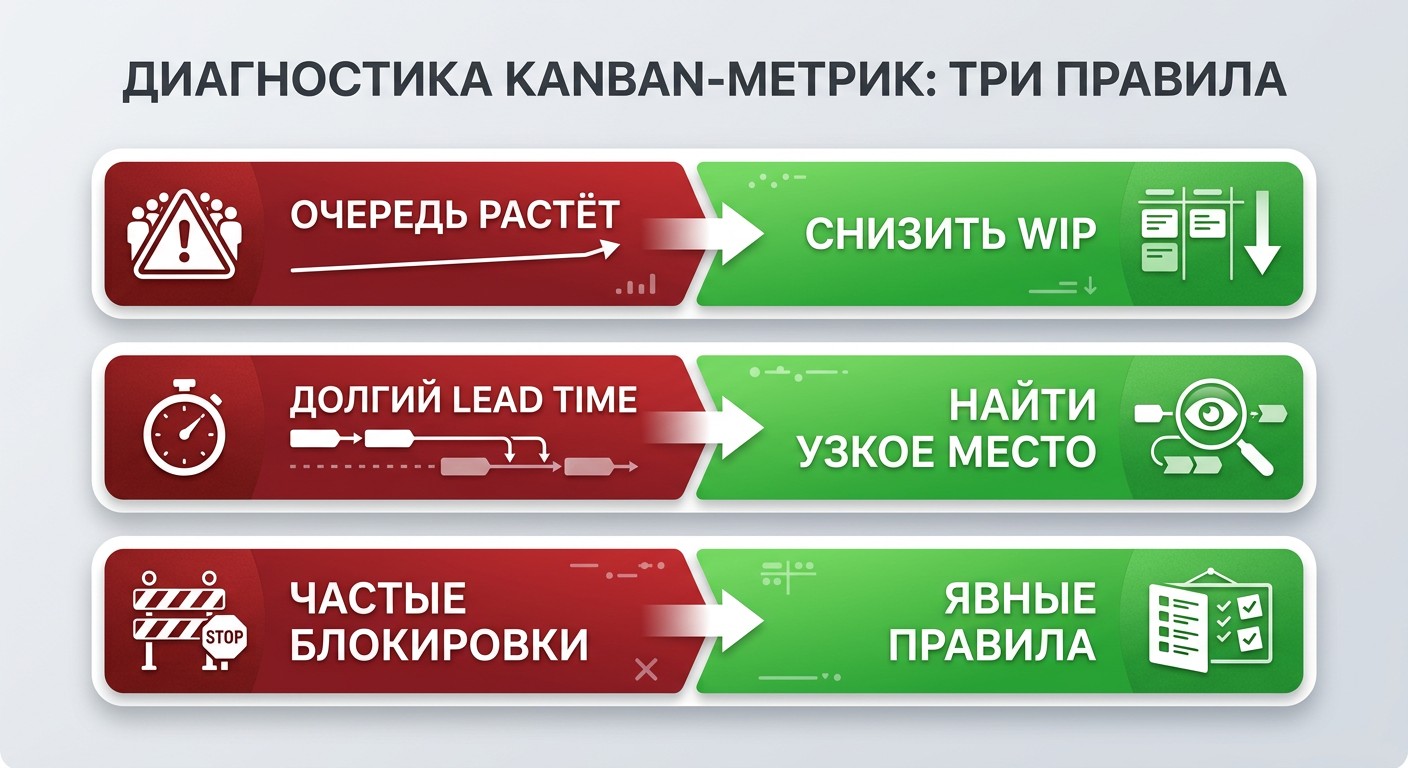

Диагностика: когда задержка выполнения задач растёт при стабильном Cycle Time — задачи не выполняются медленнее, они слишком долго ждут очереди.

Throughput и WIP: пропускная способность и загрузка команды

Throughput — количество задач, завершённых за период: задач/неделю или задач/месяц. Показывает стабильность потока, а не скорость отдельных задач. Снижение Throughput при стабильном WIP указывает на бутылочное горлышко: устранение узких мест повышает пропускную способность всей системы без найма новых людей.

Авиастроительная компания Boeing за счёт управления потоком сократила производственный цикл с 31 до 11 дней. Тот же принцип работает в IT и сервисных командах: меньше накопленных незавершённых задач — выше предсказуемость сроков.Диагностика канбан-метрик по принципу если проблема то решение

Каденции в Kanban: 7 типов командных встреч

Каденции (от англ. cadence — «ритм») — регулярные командные встречи для синхронизации потока задач и постепенного улучшения процессов. Это не факультатив, а обязательный ритуал методологии. Семь каденций охватывают все уровни: от ежедневного разбора статусов до квартальной корректировки стратегии. При необходимости их можно объединять — например, раз в неделю проводить расширенную ежедневную вместо отдельного Replenishment Meeting. Каждая каденция имеет чёткую цель: смешивать повестки не рекомендуется, иначе встречи теряют фокус.

Каденция
Частота
Цель
Kanban Meeting Ежедневно Статус задач, блокеры, взаимопомощь
Replenishment Meeting Еженедельно Сверка загрузки, приём новых задач
Service Delivery Review Раз в 2 нед. Оценка результатов с заказчиком
Risk Review Ежемесячно Разбор ошибок, предотвращение повторений
Operations Review Ежемесячно Встреча менеджеров разных команд
Strategy Review Раз в квартал Глобальные цели и улучшение процессов
Delivery Planning По событию Оценка поставки, расстановка приоритетов

Команда на ежедневной встрече у канбан-доски с карточками

Классы обслуживания: система приоритетности задач

Классы обслуживания — система очерёдности задач, основанная на стоимости задержки (Cost of Delay): чем дороже каждый день промедления, тем выше приоритет. Четыре класса охватывают все типичные рабочие ситуации.

  • Ускоренный — высокая стоимость задержки: штрафы заказчику, критический баг в продакшене. Таких карточек на доске должно быть минимум, иначе «ускоренный» теряет смысл.
  • С фиксированной датой — приоритет резко возрастает при приближении к дедлайну: релиз продукта, запланированное мероприятие.
  • Стандартный — приоритет плавно растёт со временем: плановые задачи месяца, типовые улучшения.
  • Нематериальный — задержка не стоит денег, но задачу выполнить нужно: организация файлов, обновление внутренней документации.

Классы меняются в процессе работы — задача может сменить приоритет при появлении новых обстоятельств.

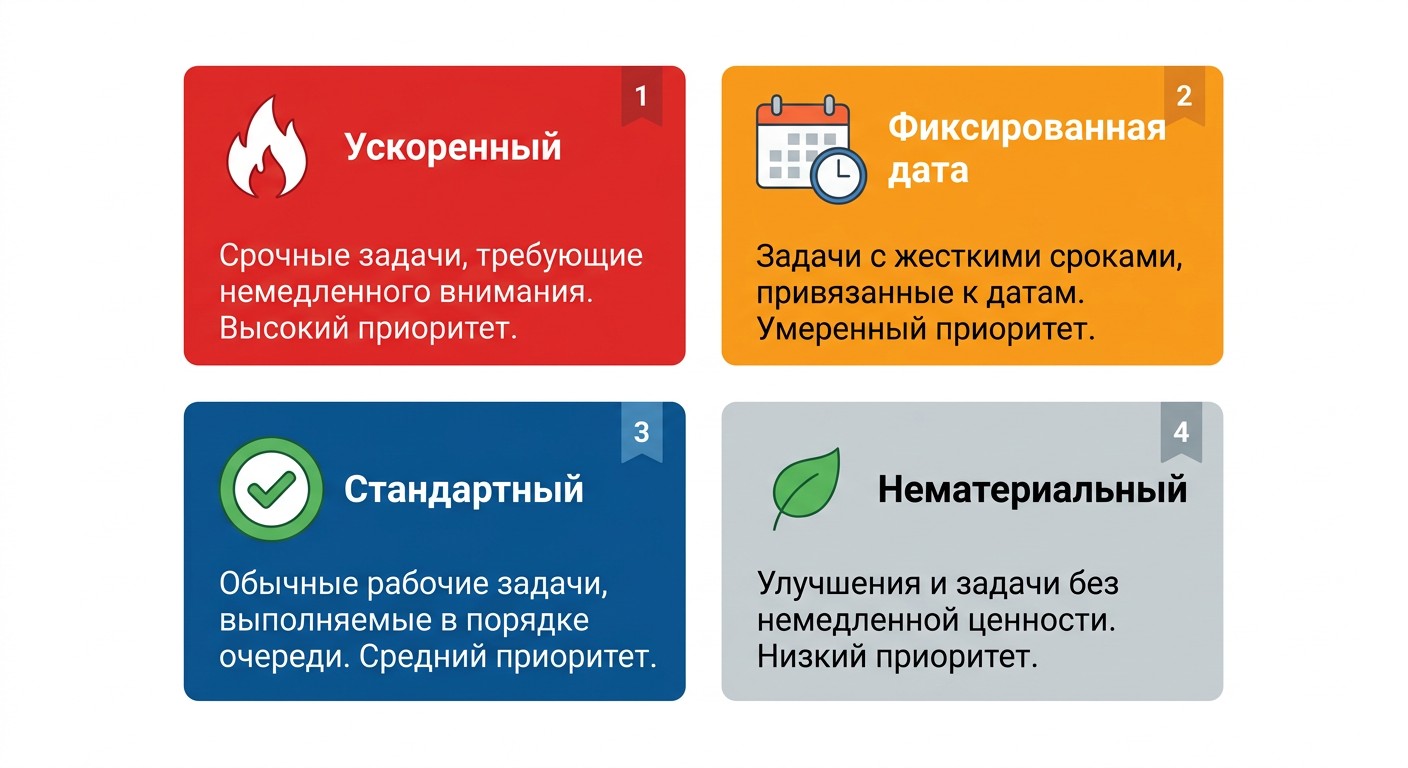

Четыре класса обслуживания канбан с иконками приоритетов

Kanban и Scrum: в чём принципиальная разница

Оба подхода входят в семейство Agile (гибких методологий) и используют доску с карточками и командные встречи. Разница — в ритме, ролях и отношении к изменениям.

Параметр
Kanban
Scrum
Ритм работы Непрерывный поток Спринты 1–4 нед.
Изменения В любой момент Фиксируются внутри спринта
Роли Не регламентированы SM, PO, Dev Team
WIP Лимиты по колонкам Объём спринта
Метрики Lead Time, Cycle Time, Throughput Velocity, Burndown Chart
Применение Непрерывный поток задач Проекты с чёткими этапами

Непрерывный поток с часто меняющимися приоритетами — выбор в пользу Kanban. Чёткие этапы и проектные дедлайны — в пользу Scrum. Методологии совместимы: гибридный подход Scrumban сочетает временные итерации со структурой канбан-доски и WIP-лимитами.

Как внедрить Kanban: пошаговый план без провалов

Шесть шагов внедрения канбан-метода в виде нумерованной схемы

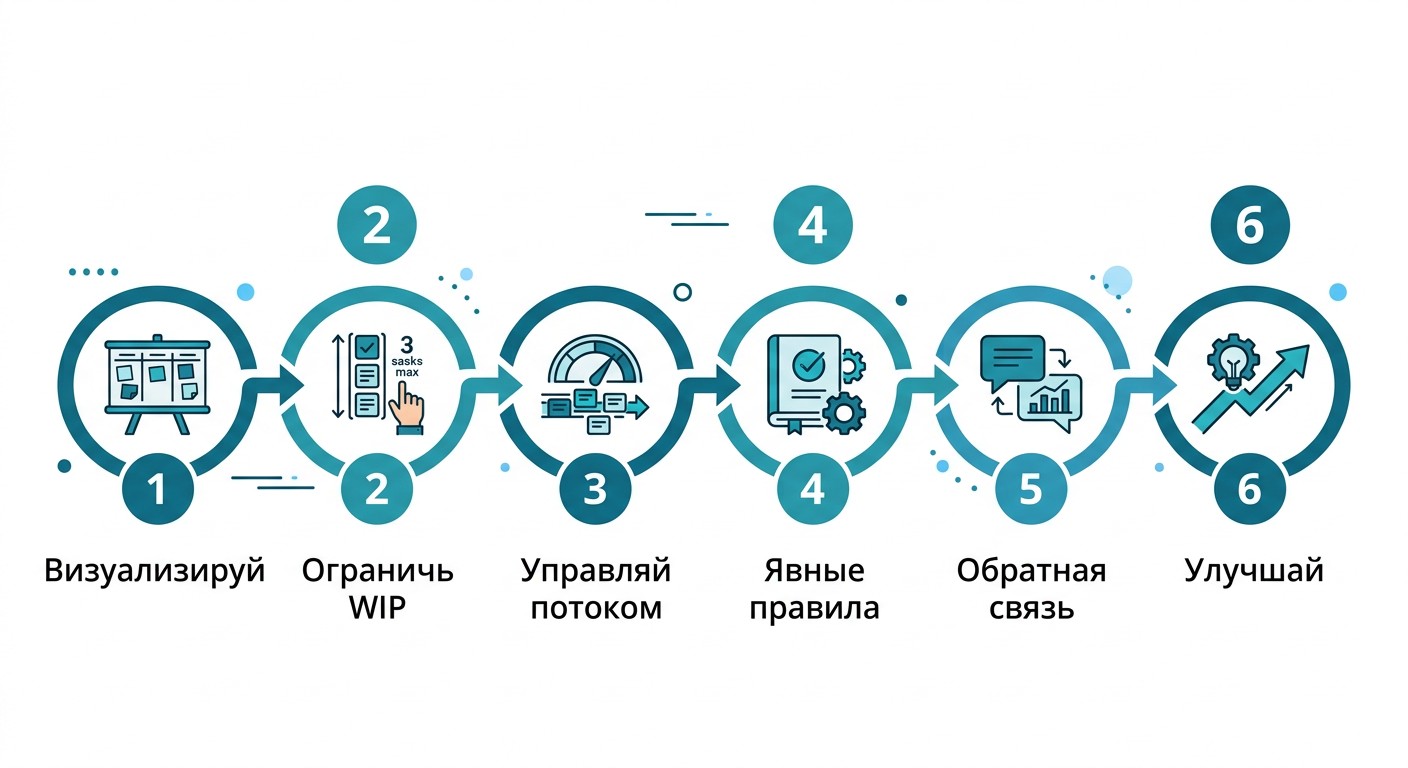

Внедрение начинается не с выбора инструмента, а с описания реального процесса команды. Шесть шагов:

  1. Визуализируй — перенеси текущий процесс на доску: ровно столько колонок, сколько реальных этапов. Не идеальный, а фактический.
  2. Ограничь WIP — установи первоначальные лимиты. Хорошая точка отсчёта — число участников, работающих в колонке.
  3. Управляй потоком — следи, где задачи застревают и где скапливаются.
  4. Явные правила — опиши критерии готовности для каждого перехода и объясни их команде.
  5. Введи каденции — начни с ежедневной встречи. Остальные добавляй по мере роста зрелости.
  6. Улучшай — по итогам ретроспектив меняй одно-два правила, а не весь процесс сразу.

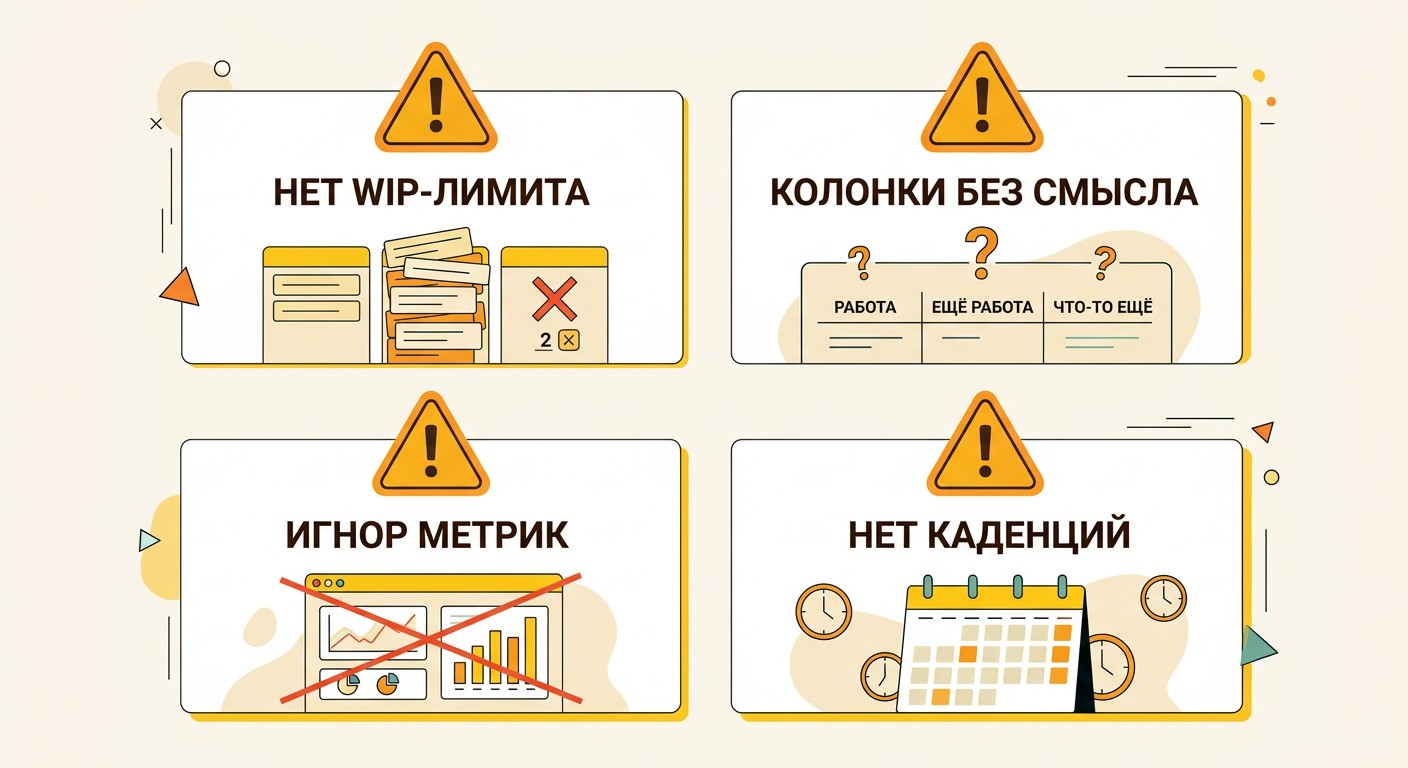

Типичные ошибки при внедрении канбан: скопировать чужую доску без адаптации под свой процесс, игнорировать WIP-лимиты под предлогом «это только рекомендации», не проводить ретроспективы. По оценкам практиков, большинство неудач — следствие того, что команды копируют шаблоны, не понимая сути ограничений потока. Канбан не внедряется за один день: это длинный путь точечных изменений в духе кайдзен.

Типичные ошибки при внедрении канбан с предупреждающими иконками

Онлайн-инструменты для работы с канбан-доской

Главный критерий выбора — создать доску, добавить карточки и пригласить команду за один рабочий день. Цифровые инструменты выигрывают у физических доск за счёт автоматического расчёта Lead Time, Cycle Time и Throughput, оповещений при превышении WIP-лимитов и полной истории изменений.

Инструмент
Бесплатный тариф
Аудитория
Особенность
YouGile До 10 чел. Малые команды Гибкие роли, русский интерфейс
Яндекс.Трекер Есть Российские компании Интеграция с экосистемой Яндекса
Битрикс24 Есть (с лимитом) Бизнес с CRM Канбан внутри 1С-экосистемы
Jira До 10 пользователей IT-команды Расширенные метрики и автоматизация
Kaiten Есть (ограниченно) Средний бизнес Российская альтернатива Jira
Trello Есть Любые команды Простой старт, плагины для метрик

Для небольших команд достаточно Trello или YouGile. Для компаний с процессами внутри 1С-экосистемы подойдёт Битрикс24 или Яндекс.Трекер.

Часто задаваемые вопросы

Что такое канбан простыми словами?

Канбан — способ организации работы, при котором задачи отображаются на доске с колонками и движутся слева направо по этапам до «Готово». Новую задачу берут в работу только тогда, когда есть реальная возможность, а не потому что «нужно срочно».

Что означает слово «канбан» в переводе с японского?

看板 (kanban) буквально: 看 — «смотреть», 板 — «доска/знак» — «видимый знак», «сигнальная доска». В Toyota физические карточки служили сигналами о пополнении производственных запасов на конвейере.

Чем канбан отличается от Scrum?

Scrum работает спринтами (1–4 нед.) с фиксированными задачами и ролями. Kanban — непрерывный поток без временных ограничений и жёстких ролей. Kanban лучше подходит для постоянного потока (поддержка, контент), Scrum — для проектов с чёткими этапами и дедлайнами. Методологии совместимы в формате Scrumban.

Что такое WIP-лимит и зачем он нужен?

WIP-лимит — максимум задач в одной колонке доски одновременно. При достижении лимита новые задачи не берут, пока текущие не завершены. Исследование на основе 8 000+ задач подтверждает: чем меньше параллельных задач, тем быстрее закрывается каждая из них.

В чём разница между Lead Time и Cycle Time?

Lead Time — полный путь задачи от Backlog до Delivery Point, включая ожидание в очереди. Cycle Time — только активная работа от Commit Point до Delivery Point. Если Lead Time растёт при стабильном Cycle Time — задачи не выполняются медленнее, они дольше ждут очереди.

Сколько встреч предполагает канбан-методология?

В Kanban семь каденций: от ежедневной (Kanban Meeting) до квартальной (Strategy Review). Их можно объединять — например, раз в неделю проводить расширенную ежедневную вместо отдельного Replenishment Meeting.

Что такое классы обслуживания в канбане?

Система приоритетности задач по стоимости задержки: четыре класса — ускоренный (высокие штрафы при задержке), с фиксированной датой (дедлайн), стандартный (приоритет растёт со временем) и нематериальный (срочности нет, но сделать надо). Класс задачи можно менять в процессе работы.

Для каких команд подходит канбан?

Для команд с непрерывным потоком задач: служба поддержки, контент-редакции, маркетинг, bug-fixing в IT. В производстве — Boeing сократил производственный цикл с 31 до 11 дней за счёт контроля потока. Менее эффективен там, где важны строгие проектные дедлайны — там лучше Scrum.

Как начать работать с канбан-доской?

Создайте доску (физическую или цифровую) с колонками по реальным этапам процесса. Перенесите текущие задачи на карточки. Установите WIP-лимиты. Объясните команде критерии перехода между этапами. Начните ежедневные встречи. Добавляйте улучшения постепенно — не переделывайте всё сразу.

Чем канбан связан с кайдзеном?

Кайдзен (яп. 改善 — «изменение к лучшему») — философский фундамент Kanban: небольшие регулярные улучшения вместо революций. На практике реализуется через регулярные ретроспективы, где команда анализирует метрики и выявляет узкие места в рабочем процессе.
